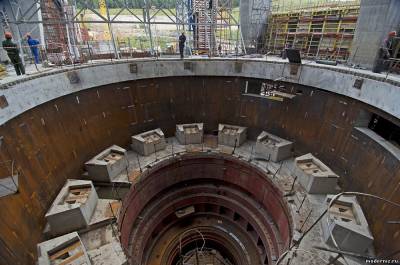

На станционном узле Загорской ГАЭС-2 проведены испытания
вспомогательного и генерирующего оборудования первого пускового
комплекса станции. Тестовый пуск двух обратимых гидроагрегатов в режиме
синхронного компенсатора – важнейший этап строительства, он знаменует
завершение строительства первой очереди станции. Испытания
гидротурбинного оборудования показали, что все системы и узлы работают в
штатном режиме, вибрация в норме. В соответствии с графиком работ в
марте 2013 года временная перемычка в нижнем бассейне ГАЭС будет
разобрана, и гидрогенерирующее оборудование пройдет испытания во всех
рабочих режимах (насосном, турбинном и синхронного компенсатора). При
работе гидроагрегата в режиме синхронного компенсатора направляющий
аппарат закрыт, доступ воды к гидротурбине прекращен, генератор включен в
сеть и вращается. Необходимость работы гидроагрегатов в режиме
синхронного компенсатора возникает при избытке в энергосистеме
реактивной мощности. Испытания первого пускового комплекса проведены
специалистами ОАО "Загорская ГАЭС -2" под руководством генерального
директора Владимира Магрука и главного инженера Ивана Данилова, которые
принимали участие в пуске первого гидроагрегата действующей Загорской
ГАЭС 25 лет назад. Тестовый пуск гидроагрегата проводился также в
присутствии представителей генерального подрядчика строительства ОАО
"ЭСКО ЕЭС", подрядных организаций и шеф-инженеров предприятий,
изготовивших оборудование. Ввод первой очереди гидроаккумулирующей
станции будет происходить по мере сдачи в эксплуатацию ФСК ЕЭС
двухцепной линии электропередач 500 кВ "Загорская ГАЭС–Ярцево 1" и
"Загорская ГАЭС–Ярцево 2" в рамках договора технологического
присоединения. Работа на этом объекте задерживается, в частности из-за
нерешенности вопросов по землеотводу. До момента ввода сетевого
объекта Загорская ГАЭС-2 будет работать по временной схеме, которая не
позволит осуществить включение всех гидроагрегатов в сеть. Одновременно
РусГидро изучает потенциальные варианты компенсации доходов, выпадающих
по причине неготовности объектов ФСК, и планирует предпринять
необходимые меры для минимизации возможных негативных финансовых
последствий, в том числе перевод штрафных санкций на сетевую компанию. Строительство
Загорской ГАЭС-2 ведется вблизи действующей Загорской ГАЭС – Филиала
ОАО "РусГидро". Организатор строительства – ОАО "Загорская ГАЭС-2" –
100% дочернее общество ОАО "РусГидро", образованное в 2006 году. В
состав сооружений станции входят верхний и нижний бассейны,
водоприемник, напорные водоводы и станционный узел, объекты схемы выдачи
мощности, а также объекты инфраструктуры, которые обеспечивают
строительство. По оценке Системного оператора, дефицит маневренной
регулирующей мощности в Центральном регионе России составляет 2,5?3,0
млн. кВт, в том числе в Московской области – около 1,5 млн. кВт. Вторая
очередь Загорской гидроаккумулирующей станции строится для частичного
решения этой проблемы, а также предупреждения аварийных ситуаций в
Москве и Московской области.
Количество гидроагрегатов
|
4
|
Установленная мощность ГАЭС, МВт генераторный режим
|
840
|
Строительная готовность объектов
Загорской ГАЭС-2 на сегодняшний день составляет около 70%. На полную
мощность - 840 МВт - станция выйдет в 2014 году. В состав сооружений станции входят
верхний и нижний бассейны, водоприемник, напорные водоводы и станционный
узел, устройства выдачи мощности, а также объекты инфраструктуры,
которые обеспечивают строительство.
При разработке проекта был учтен
многолетний опыт эксплуатации Загорской ГАЭС - первой ГАЭС такой
мощности, построенной на равнинной местности, с напором 100 метров, с
КПД на уровне мировых стандартов. Запроектировано современное
высокотехнологическое как основное, так и вспомогательное оборудование,
оснащенное АСУ ТП, комплектное элегазовое распределительное устройство
500кВ, применены новые технологии в строительстве водоводов,
предусмотрен высокий уровень системы контроля и диагностики. Учитывая
важность экологической безопасности, на ГАЭС-2 будет применена новейшая
система рыбозащитных сооружений, предложенная специалистами ОАО
«Гидропроект».
Первый кубометр бетона в основание станции был заложен в 2008 году.
Вторую очередь Загорской ГАЭС возводят
круглосуточно, в 3 смены. На строительстве занято около двух тысяч
человек и 500 единиц специализированной техники.
Строительство такого рода объектов - это мощный градообразующий фактор.
За время реализации проекта привлекается до 3,5 тысяч рабочих, 200
рабочих мест будет занято при эксплуатации станции. С этой целью
Загорская ГАЭС 2 в ближайшее время организует набор эксплуатационного
персонала будущей станции. Кроме того - это объект социального
значения. Справка: Гидроаккумулирующая электростанция является уникальным
гидроэнергетическим сооружением, посредством которого удается
аккумулировать (запасать) электрическую энергию, возвращая её в
энергосистему по мере необходимости. В часы, когда в энергосистеме
избыток электрической энергии, (преимущественно - ночью), гидроагрегаты
ГАЭС работают в качестве насосов и, потребляя дешевую избыточную
электроэнергию, перекачивают воду из нижнего бассейна в верхний
аккумулирующий бассейн на высоту несколько десятков или сотен метров. В
часы, когда в энергосистеме образуется дефицит генерирующей мощности,
преимущественно - в утренние и вечерние часы, гидроагрегаты ГАЭС
работают в качестве генераторов и превращают энергию падающей воды - в
электрическую. Она поступает в объединенную систему. Учитывая высокую
маневренность гидроэнергетического оборудования, число пусков обратимых
гидроагрегатов ГАЭС, в отличие от обычных ГЭС, достигает нескольких сот
(500-700) в месяц, а иногда составляет около 30 пусков в сутки. |
